Construcción del Puesto de Salud Hugo Chávez - Nicaragua

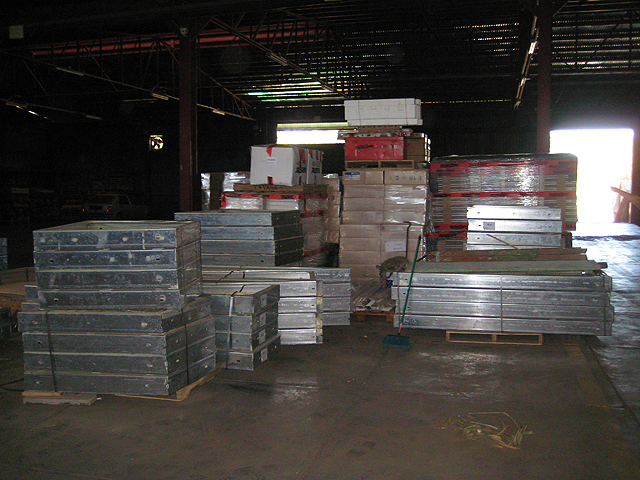

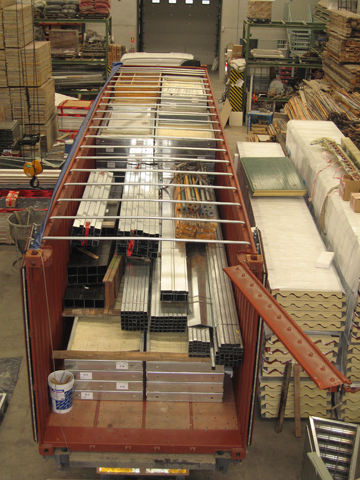

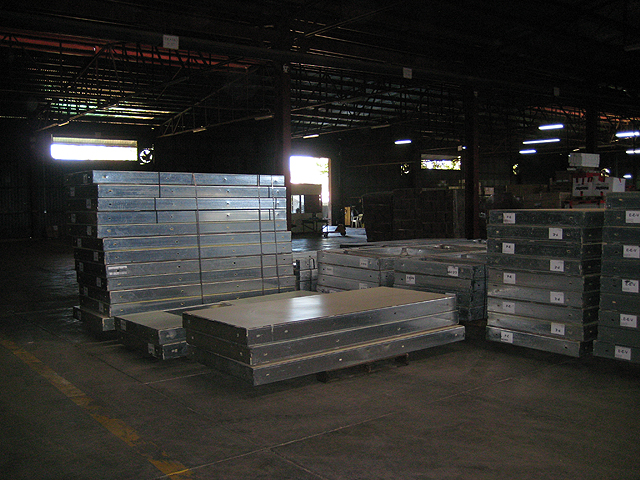

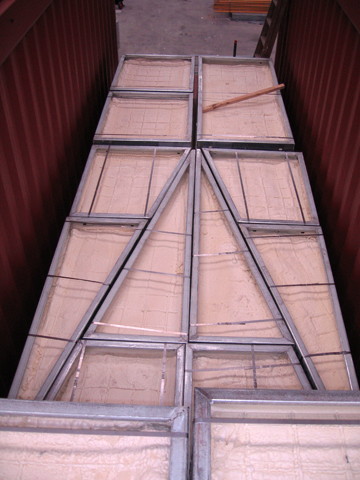

Día 0 - Almacenamiento

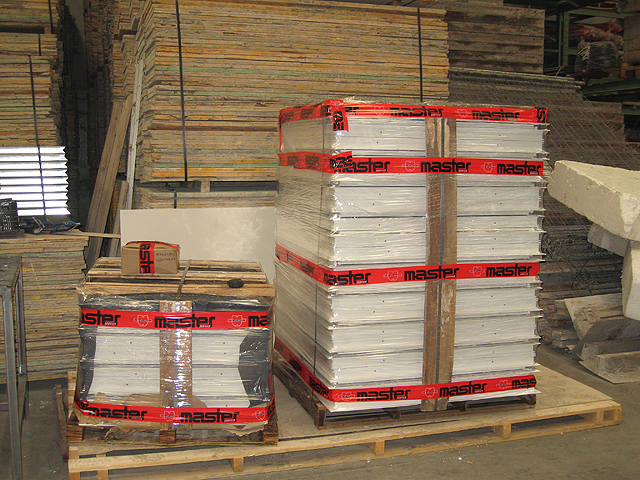

Día 0 - Almacenamiento
Día 0 - Almacenamiento
Día 0 - Almacenamiento

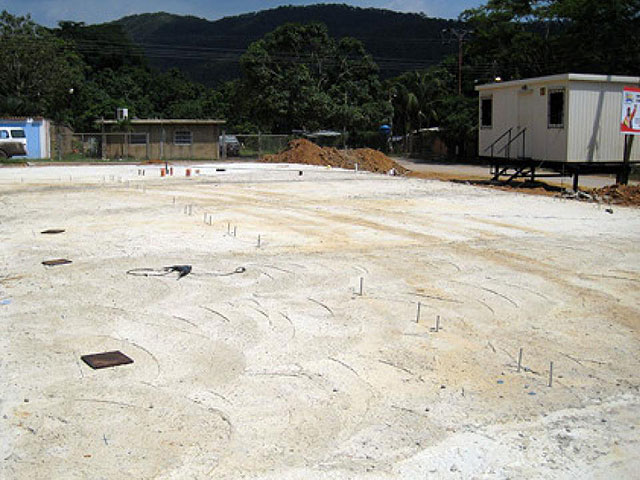

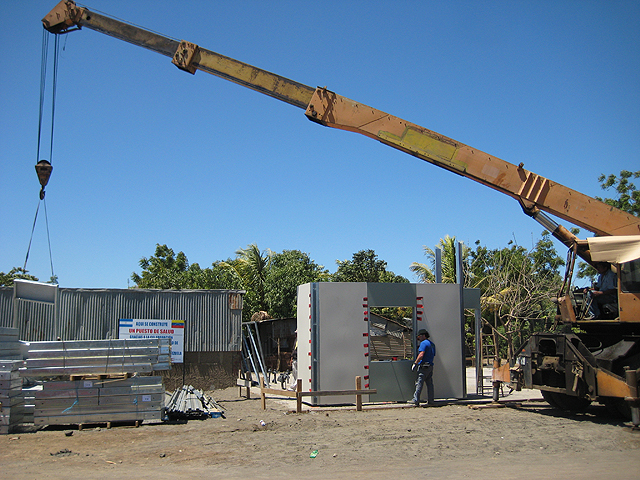

Día 0 - Descarga
Día 0 - Descarga

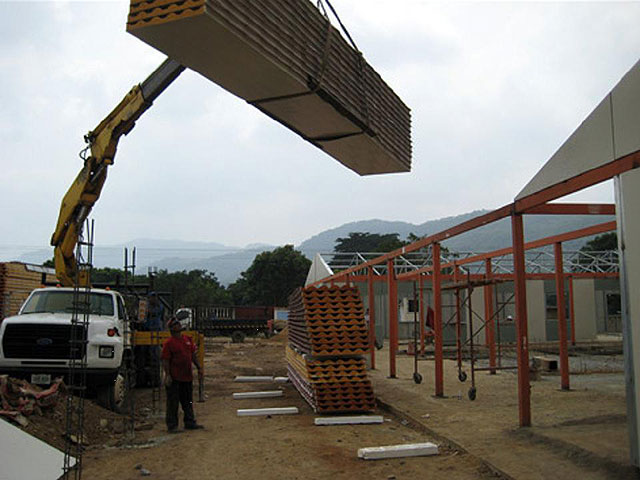

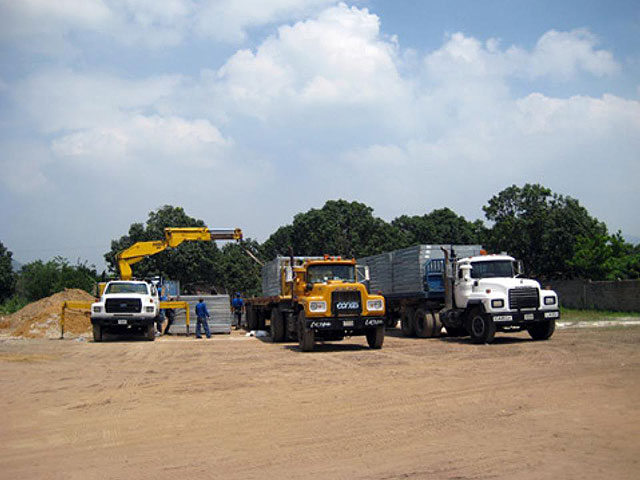

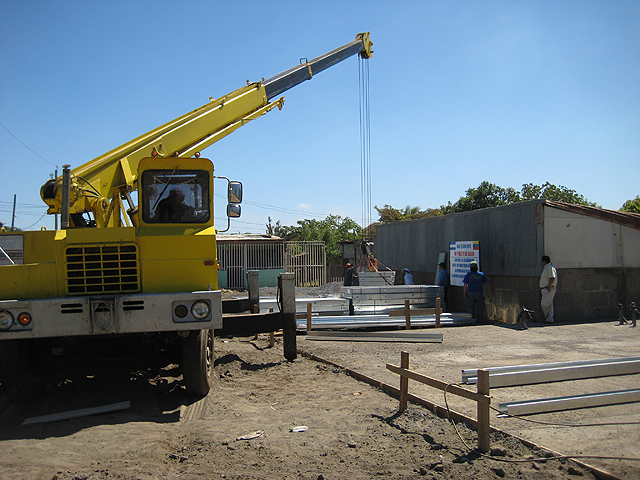

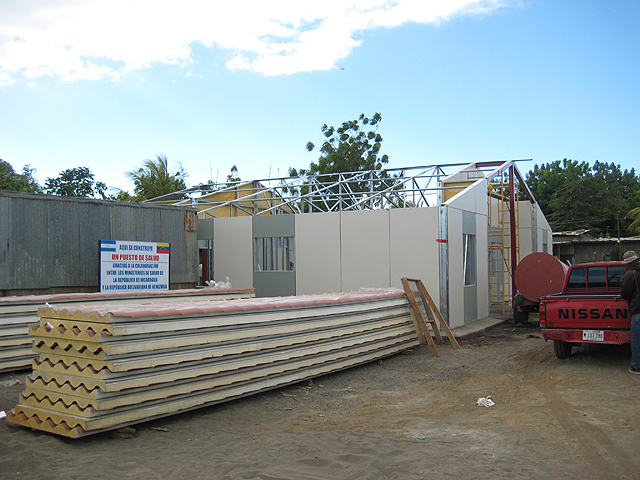

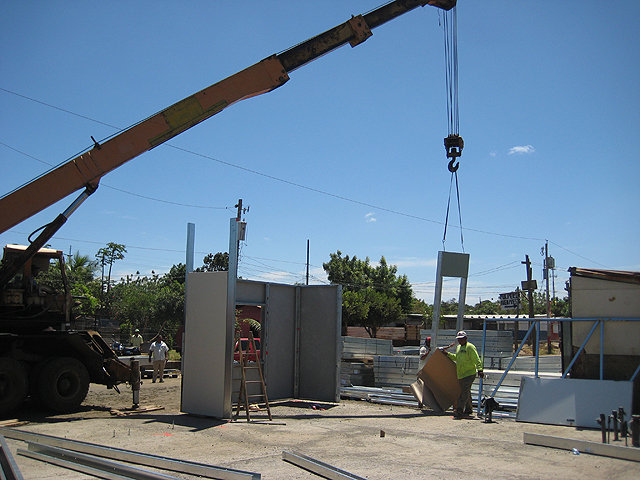

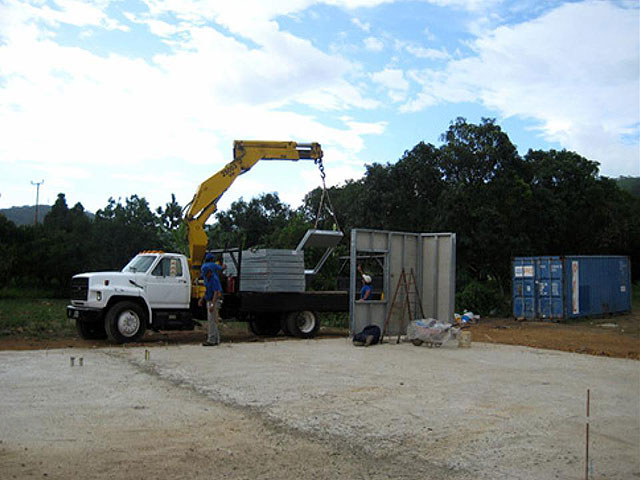

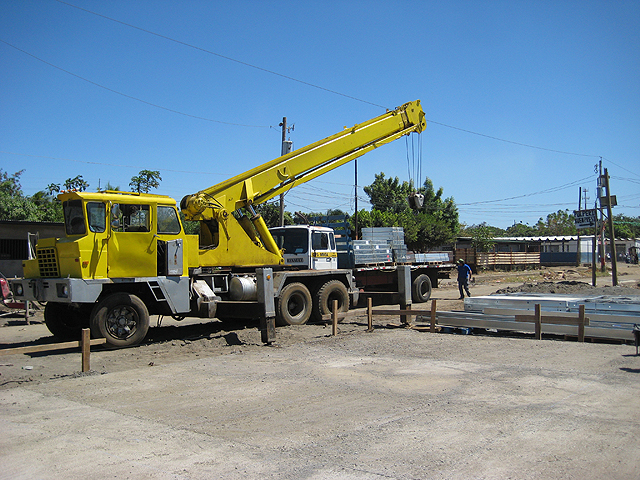

Día 0 - Transporte

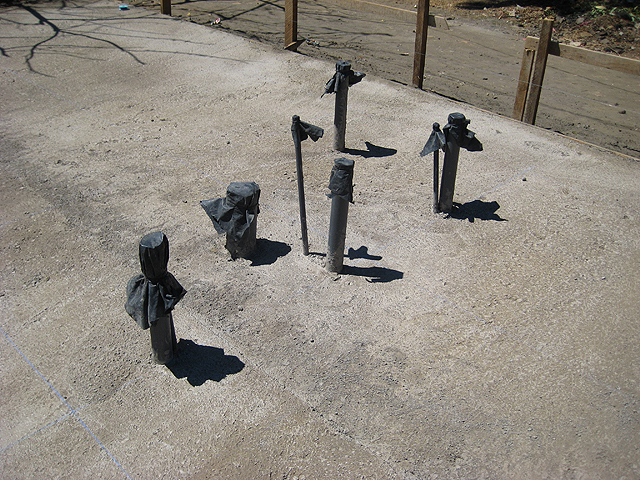

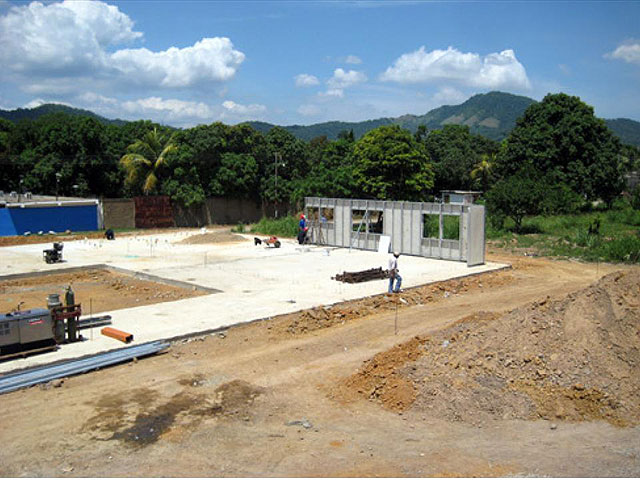

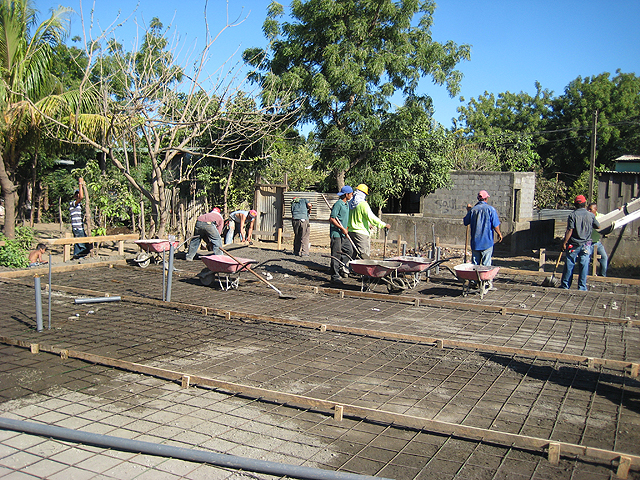

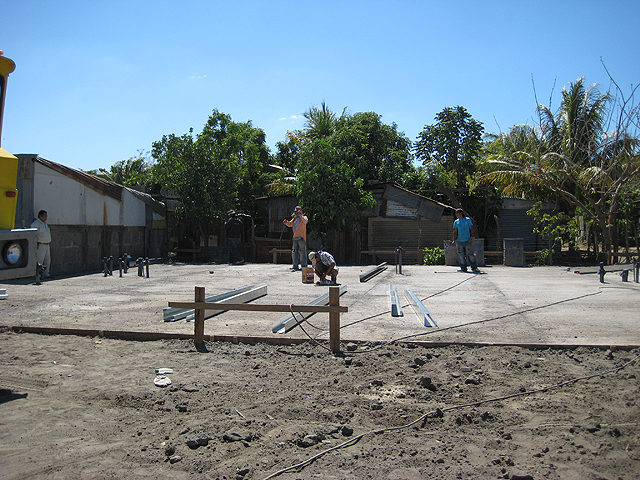

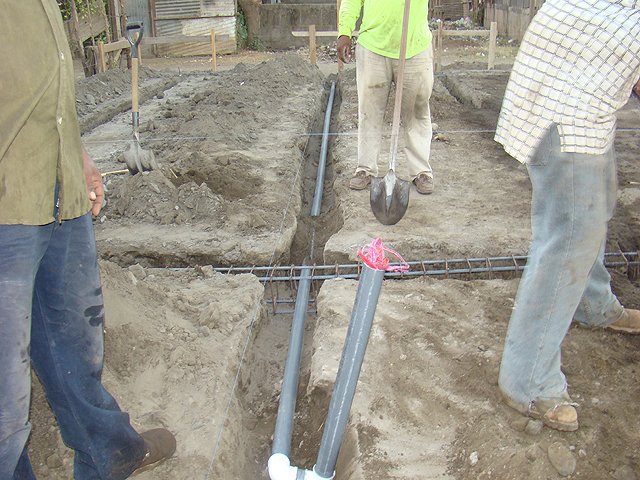

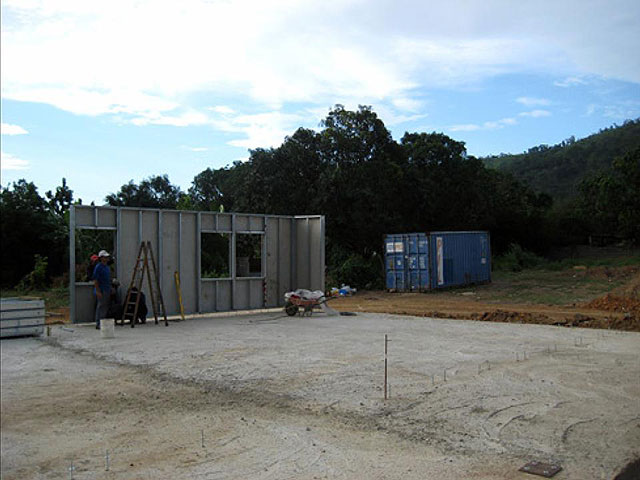

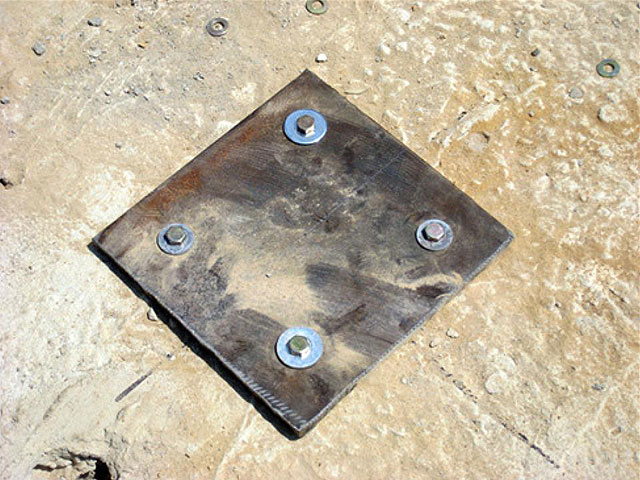

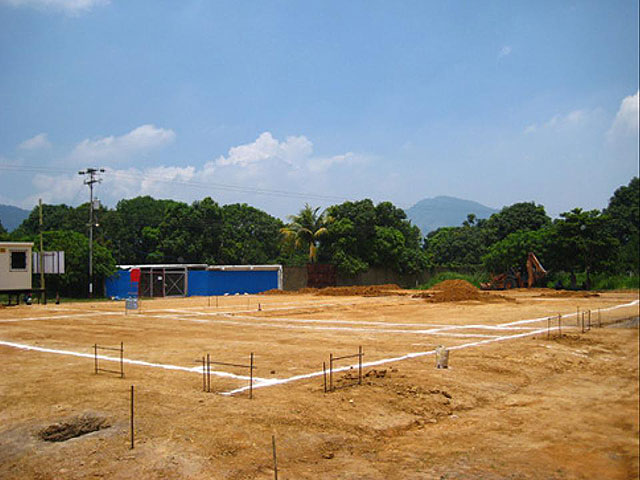

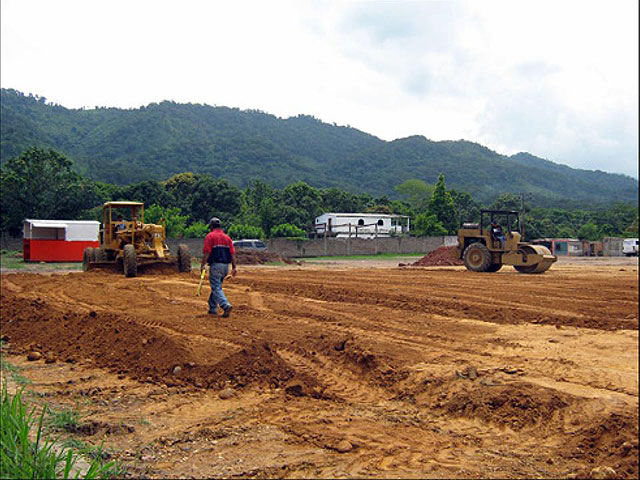

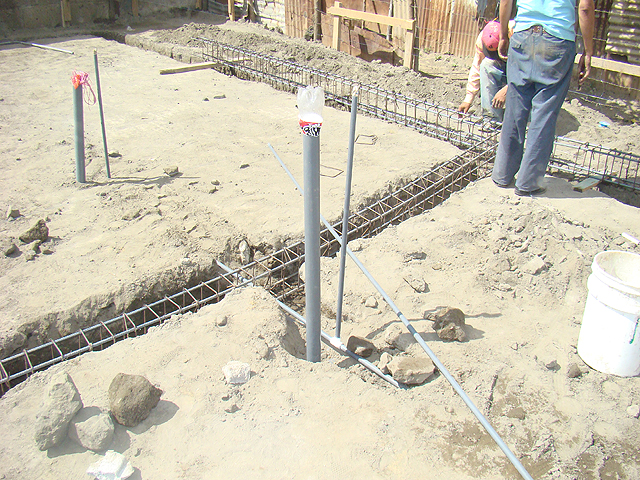

Día 1 - Cimentación

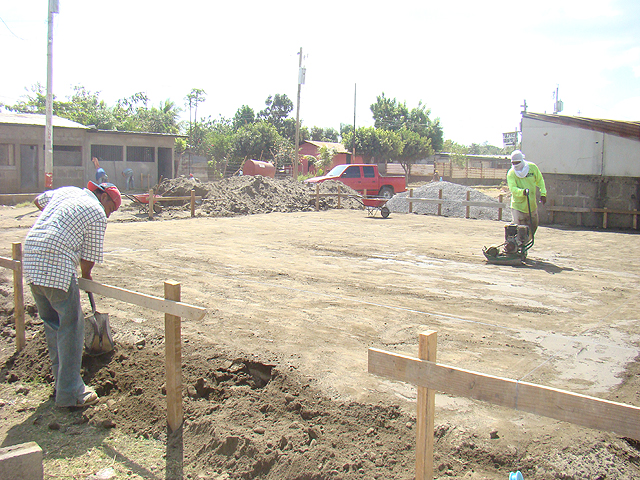

Día 1 - Preparacion base
Día 1 - Preparacion base
Día 1 - Riostras y saneamiento 1
Día 1 - Riostras y saneamiento 2

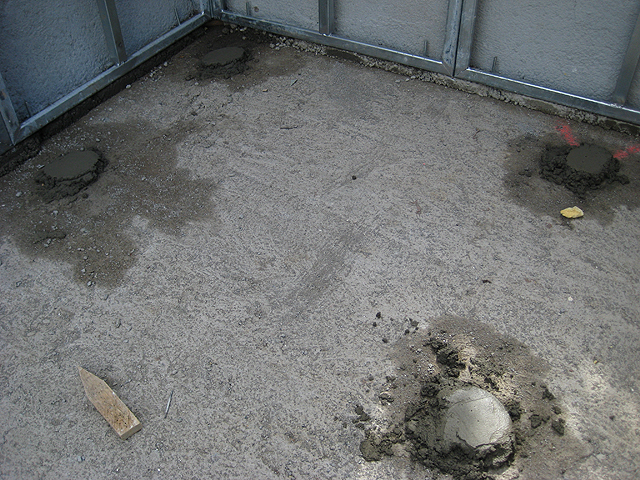

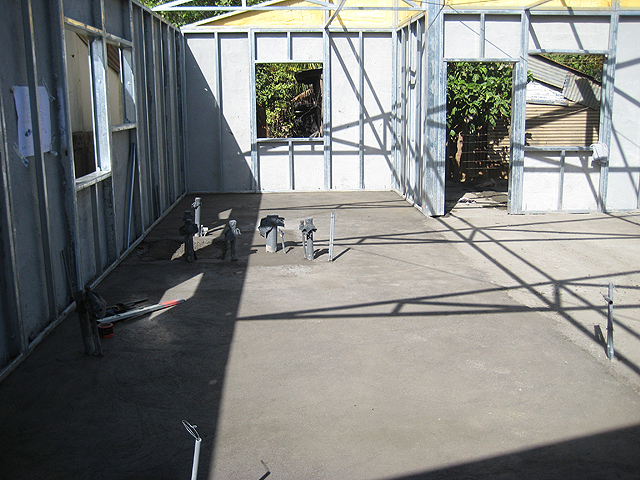

Día 2 - Losa cimentacion 1
Día 2 - Losa cimentacion 2

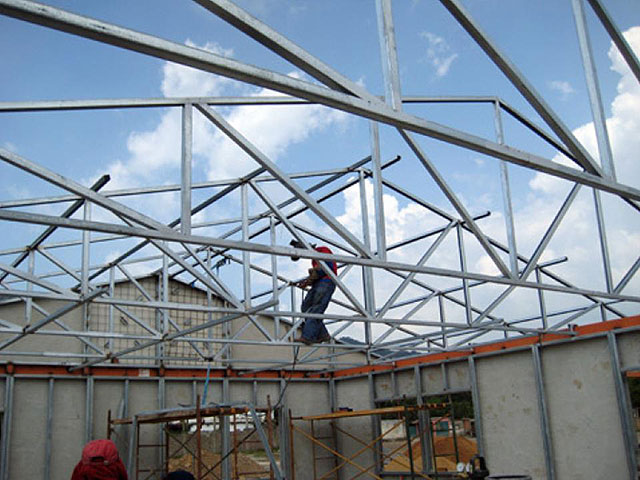

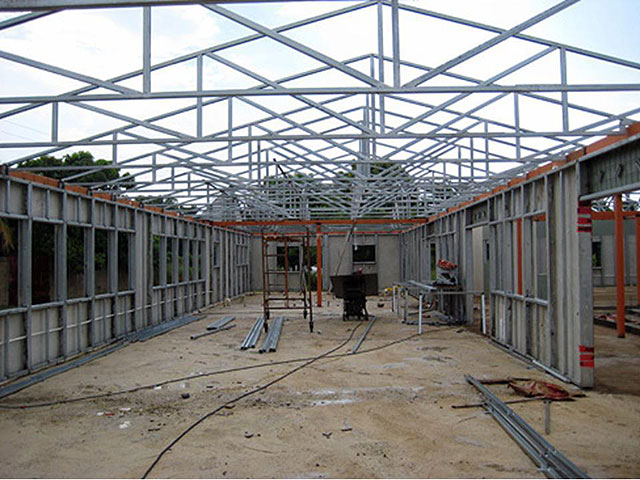

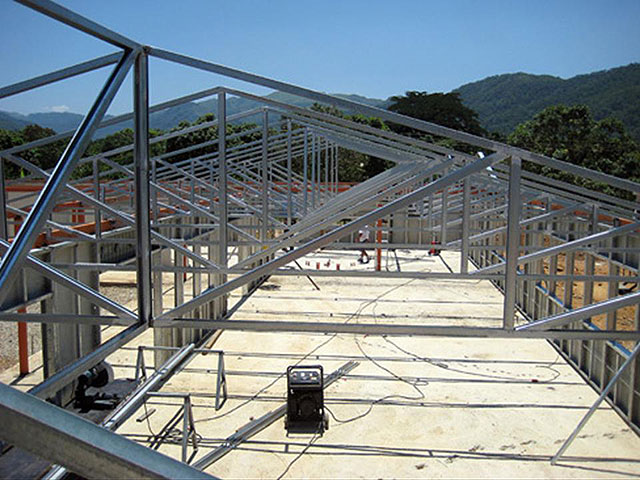

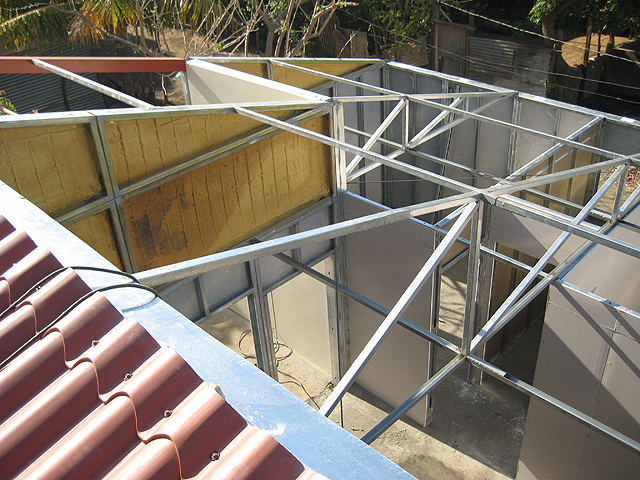

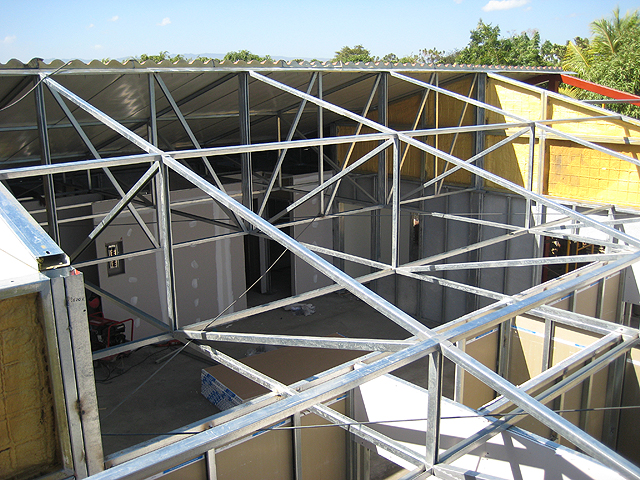

Día 3 - Fabricacion cerchas

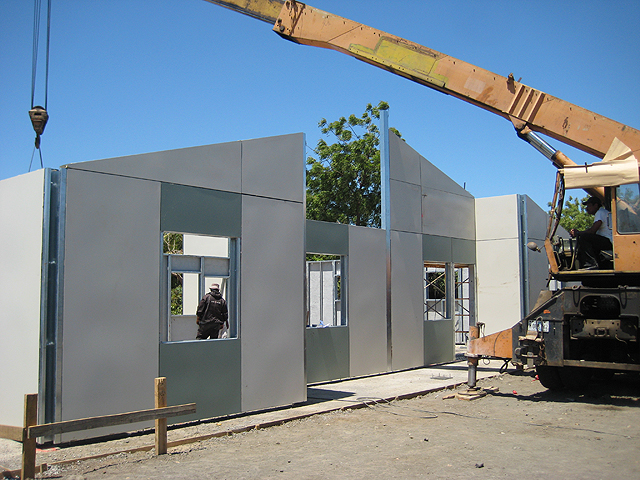

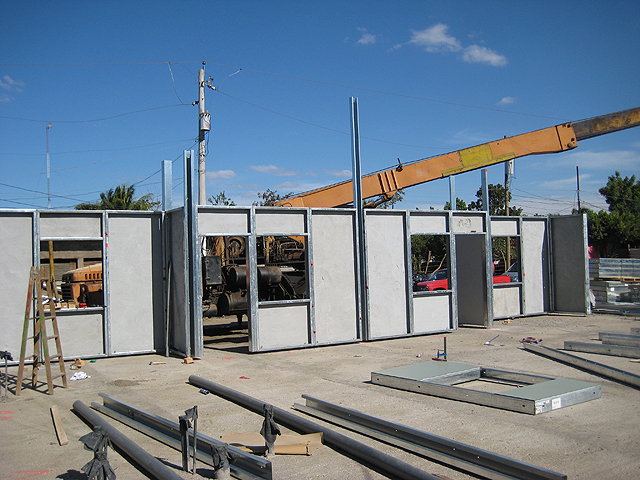

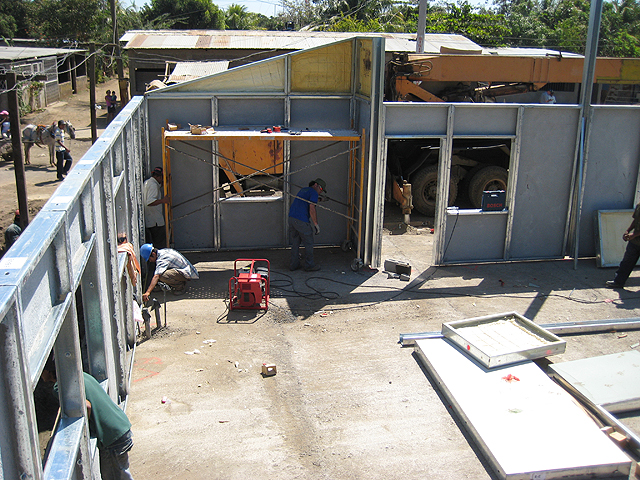

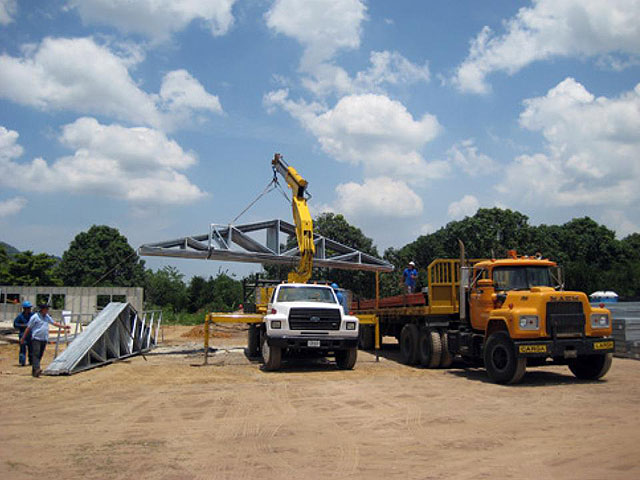

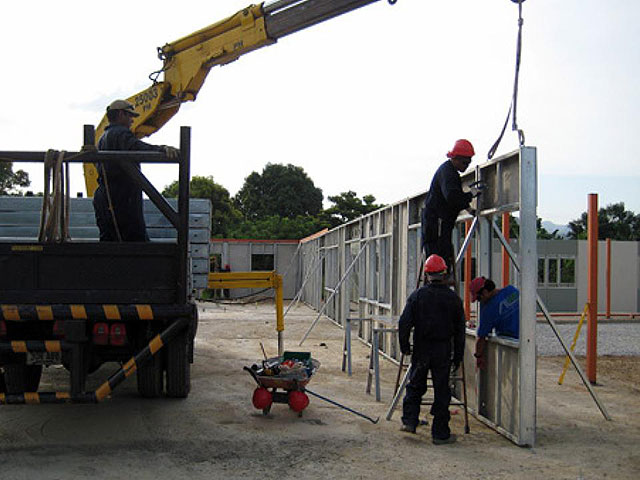

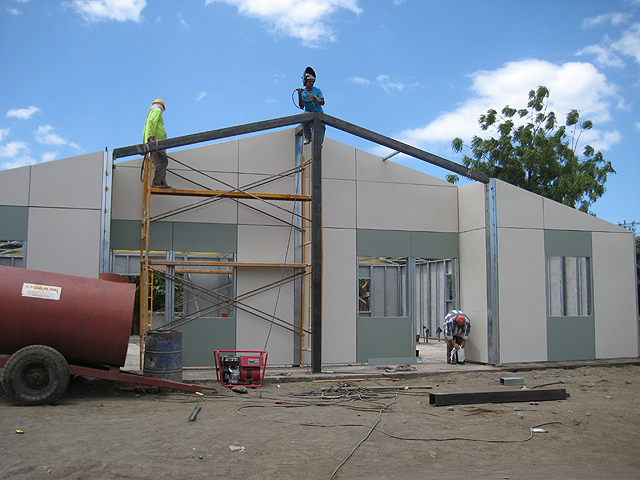

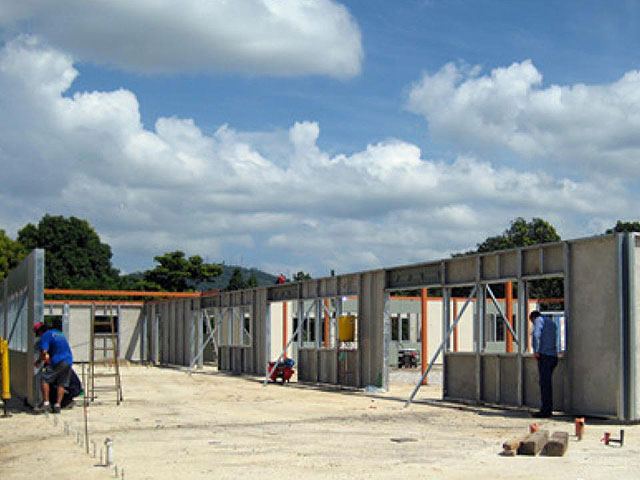

Día 3 - Montaje paneles 1

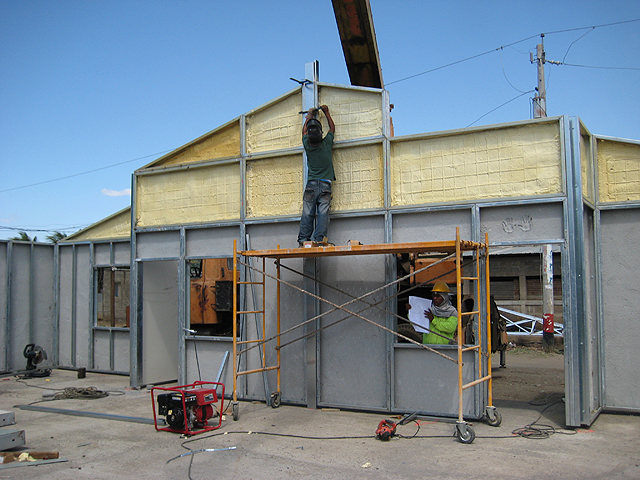

Día 3 - Montaje paneles 2
Día 3 - Montaje paneles 3

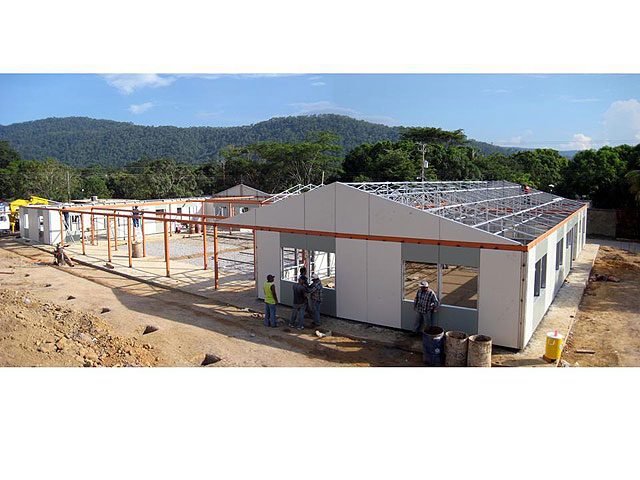

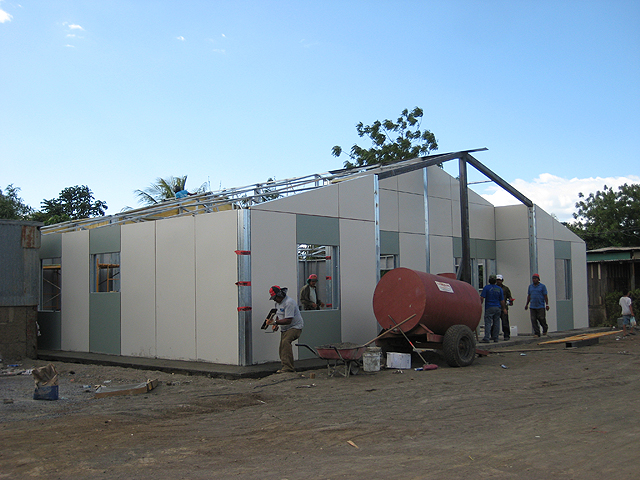

Día 4 - Montaje paneles 4
Día 4 - Montaje paneles 5
Día 4 - Montaje paneles

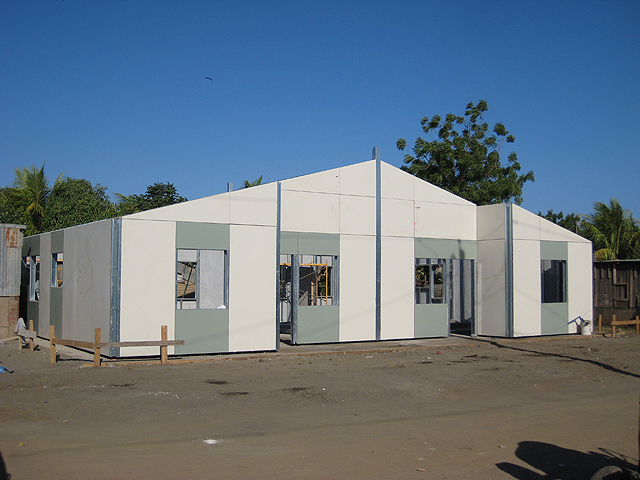

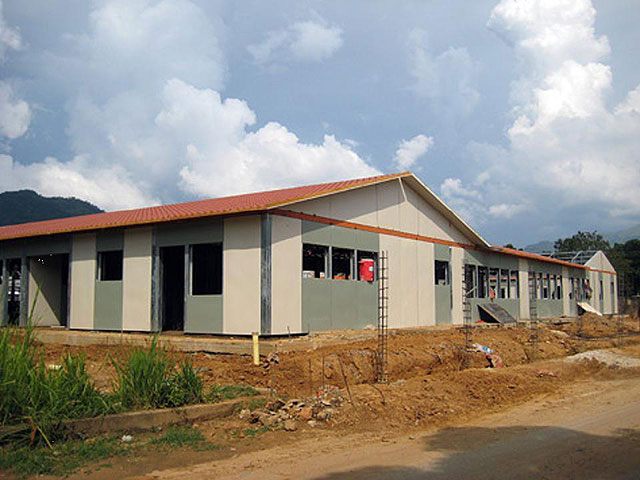

Día 5 - Terminacion de paneles

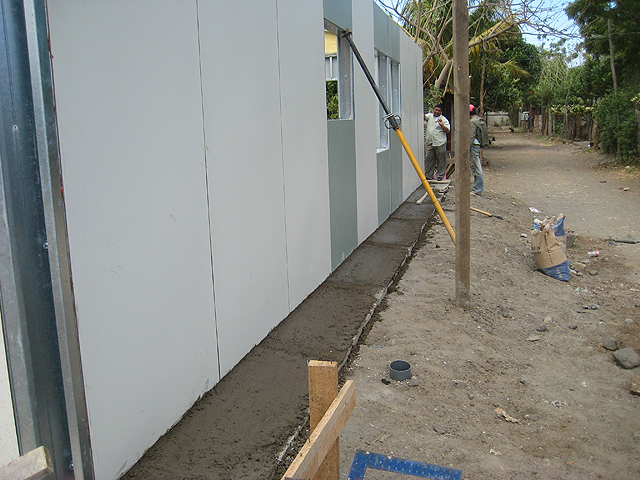

Día 5 - Aceras laterales

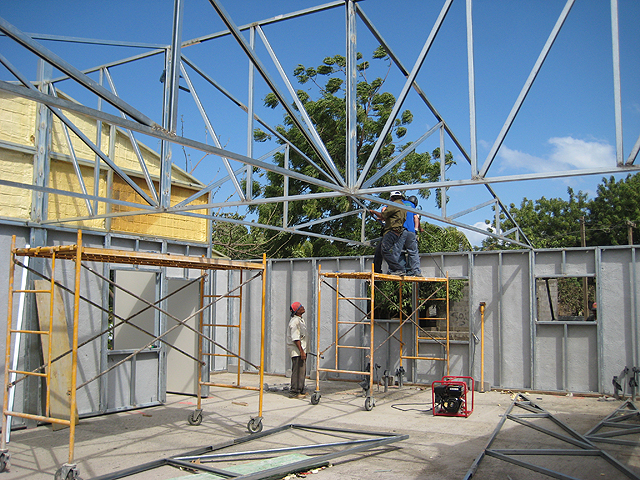

Día 5 - Montaje de cerchas 1
Día 5 - Montaje de cerchas 2

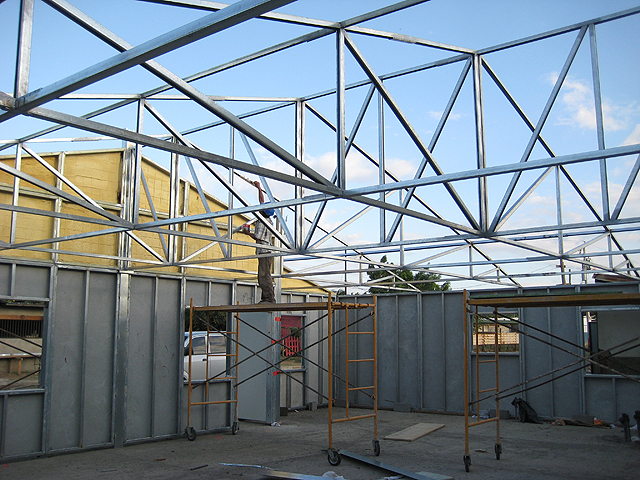

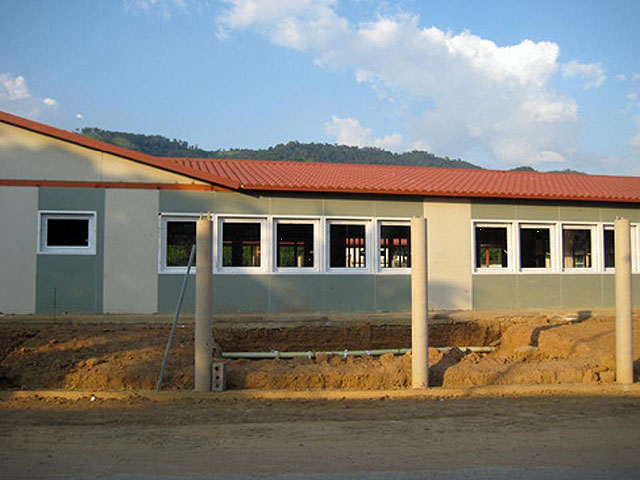

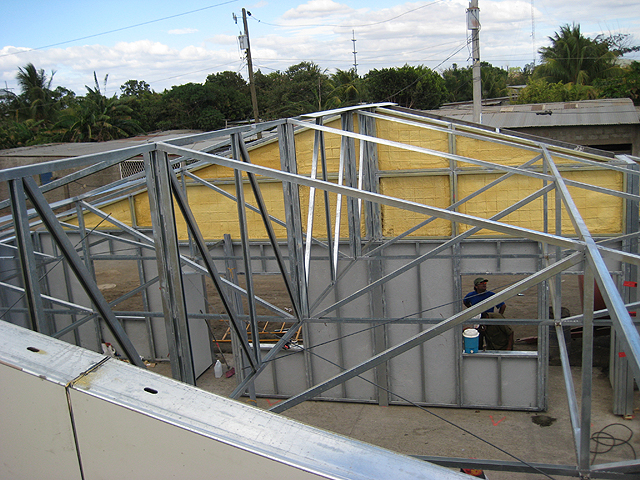

Día 6 - Montaje de cerchas finalizado 1
Día 6 - Montaje pilar y vigas

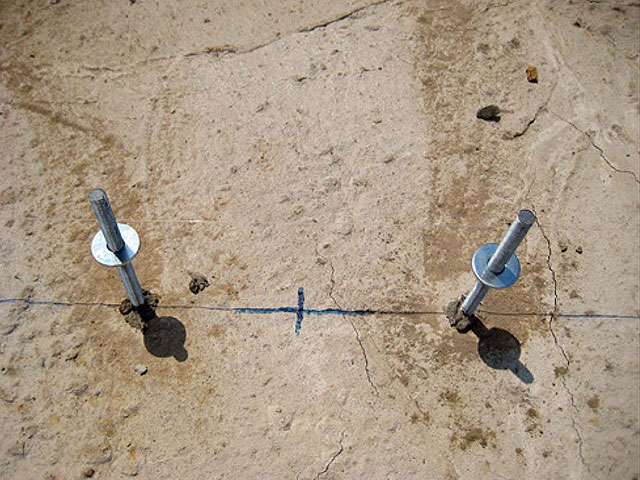

Día 6 - Replanteo niveles presolera
Día 6 - Montaje de cerchas finalizado 1
Día 6 - Montaje de cerchas finalizado 2

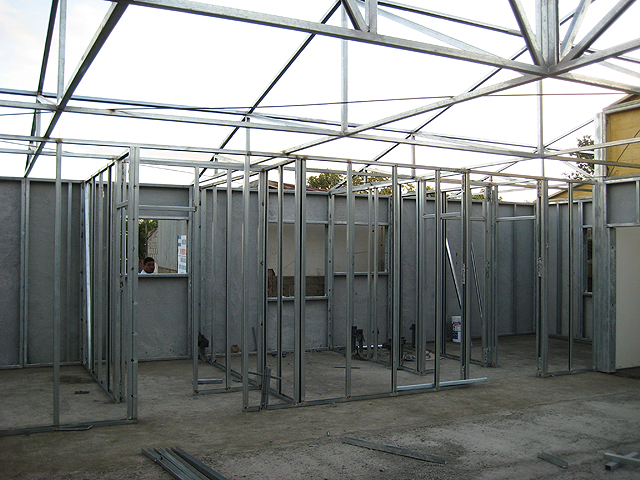

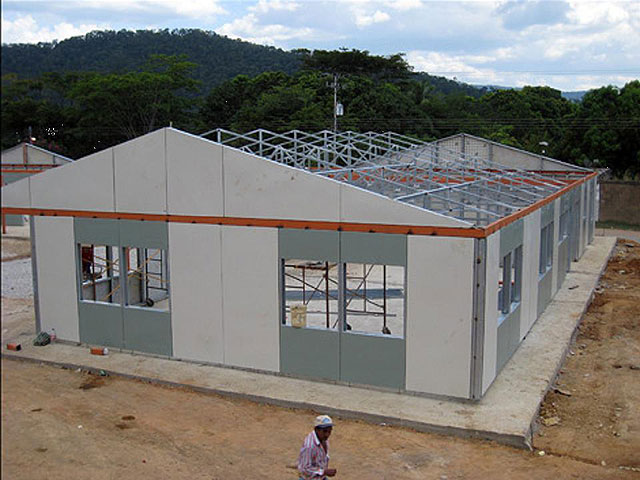

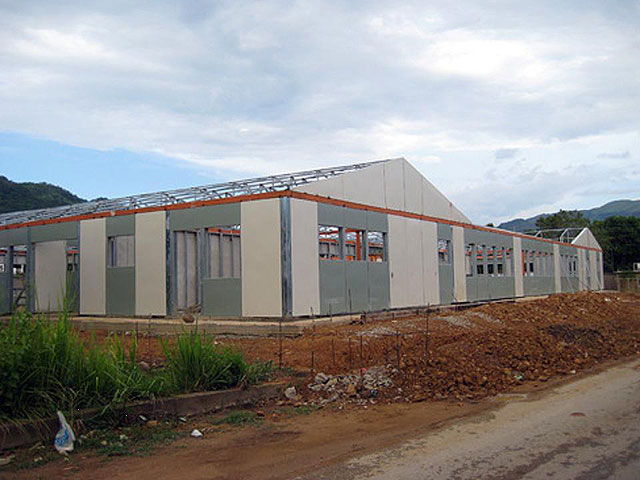

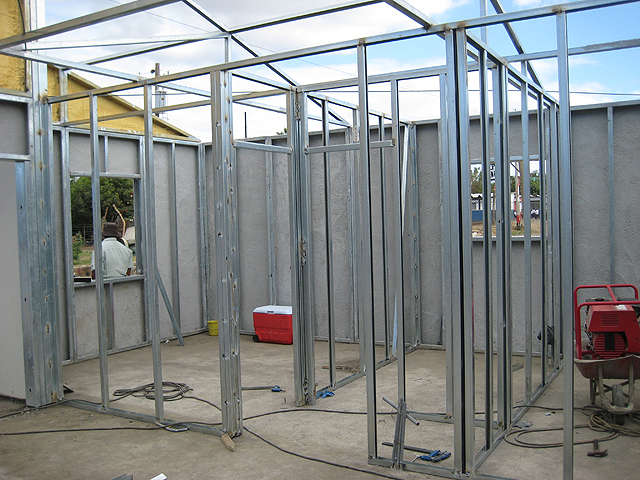

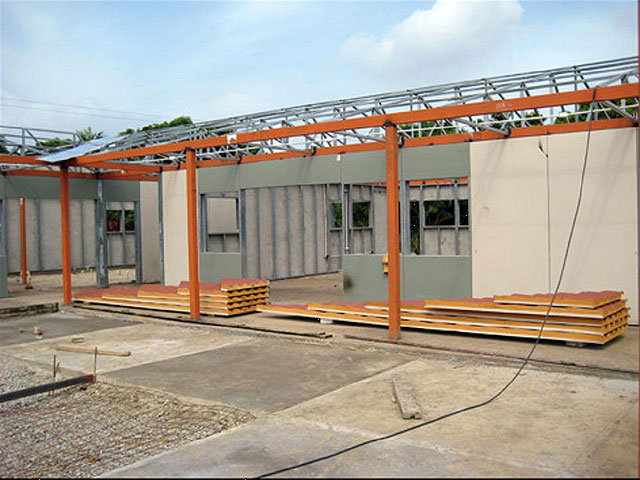

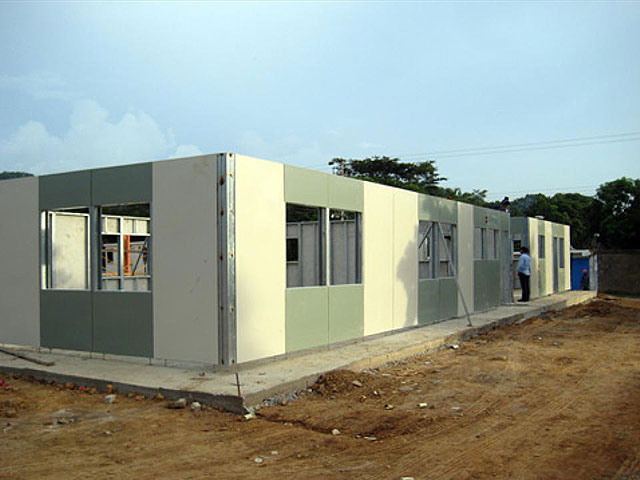

Día 7 - Estructura de tabiqueria 1
Día 7 - Acopio de paneles de cubierta
Día 7 - Estructura de tabiqueria
Día 7 - Replanteo de tabiqueria

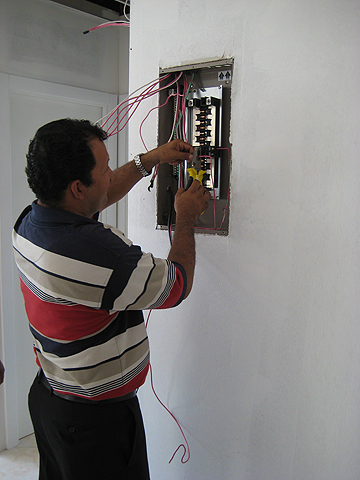

Día 8 - Colocación cuadro eléctrico

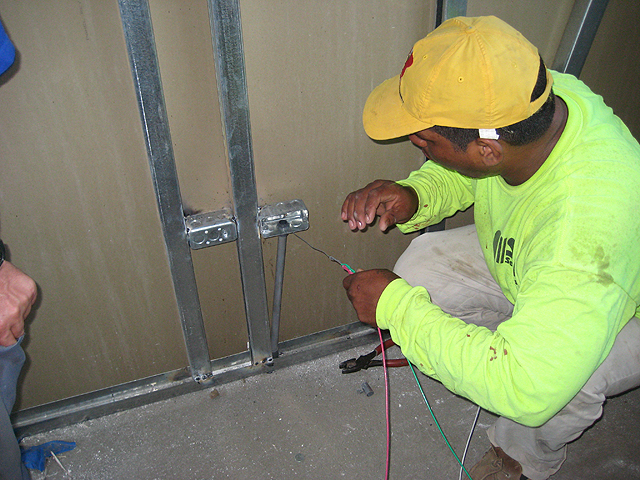

Día 8 - Instalación eléctrica

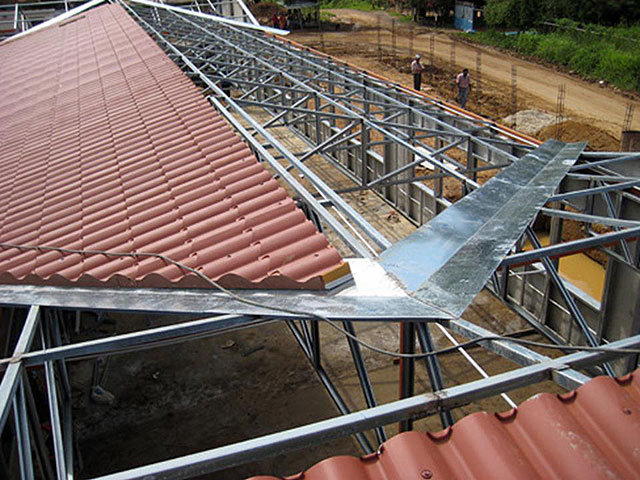

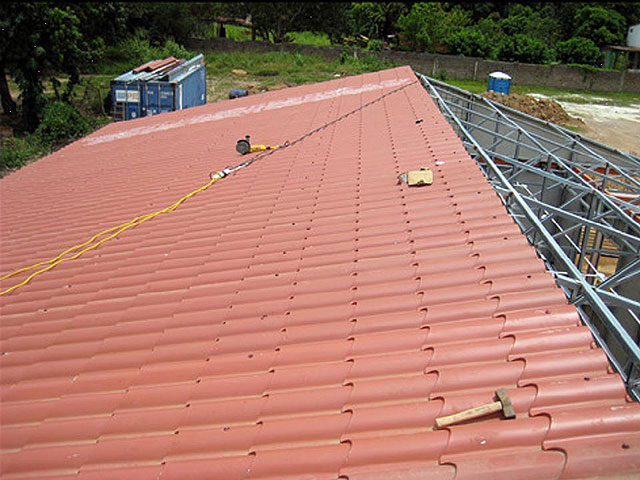

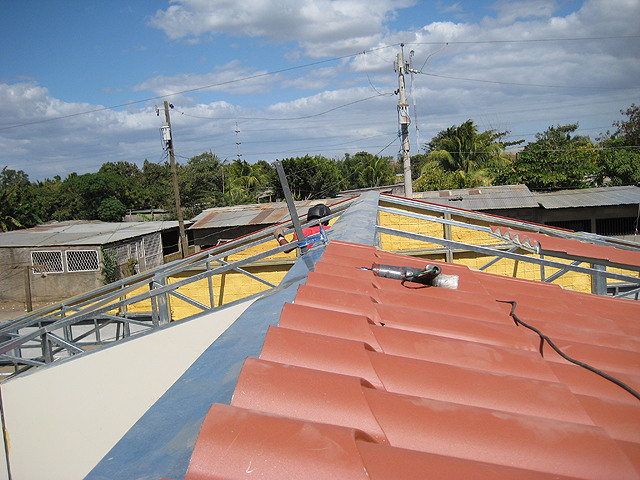

Día 8 - Colocacion de paneles de cubierta
Día 8 - Colocacion de paneles de cubierta

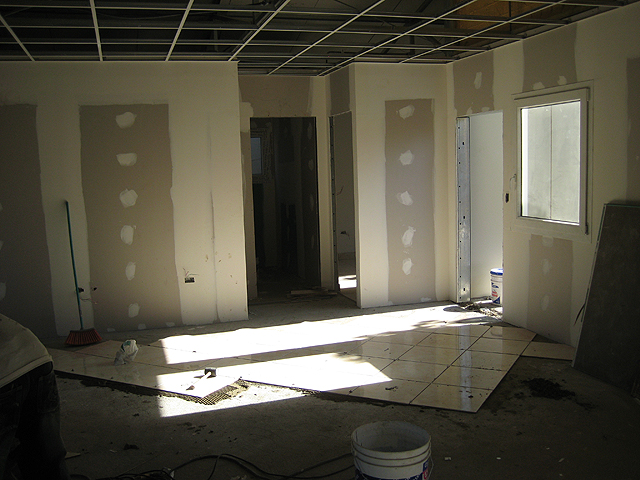

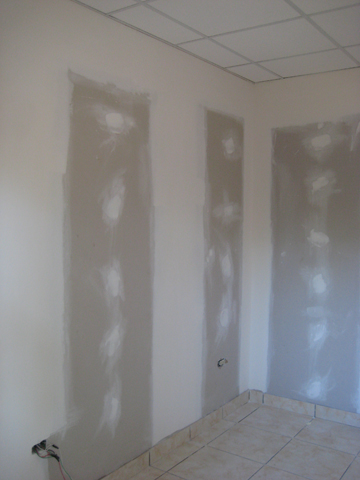

Día 9 - Colocacion placa pladur
Día 10 - Colocación remates PVC huecos

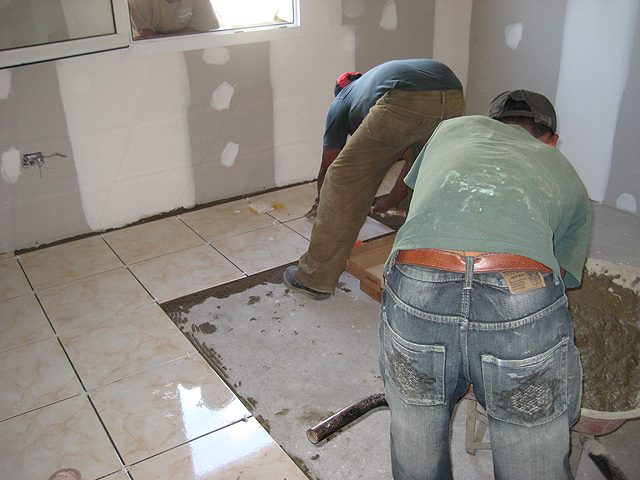

Día 10 - Solado

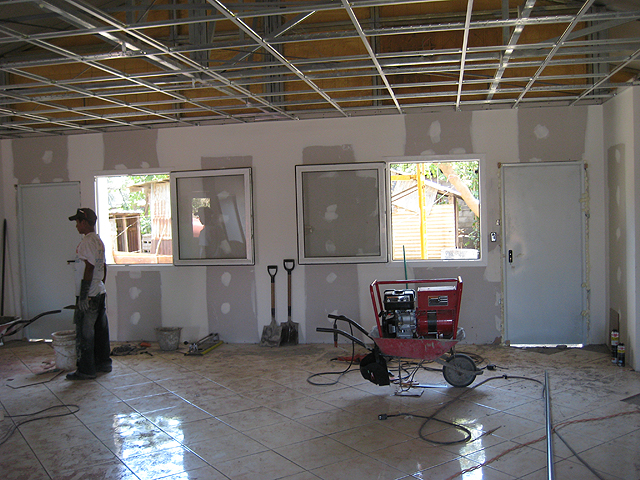

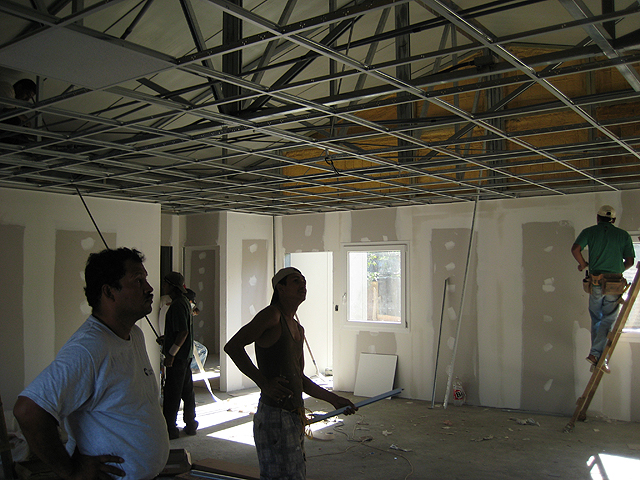

Día 11 - Montaje perfileria falso techo

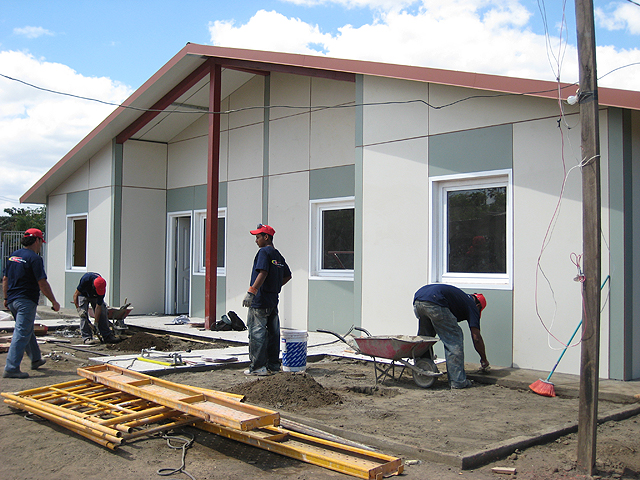

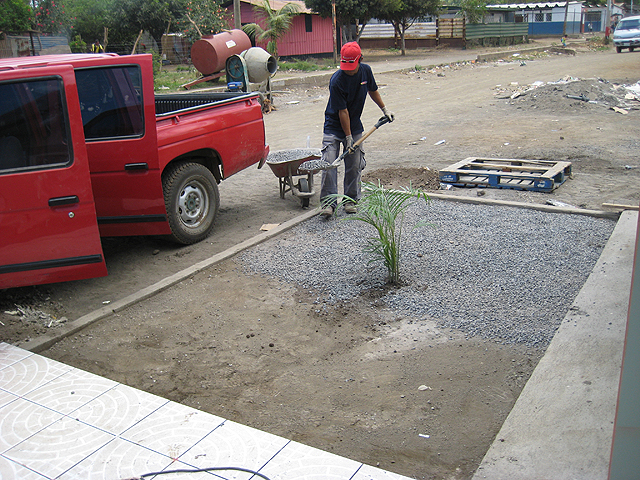

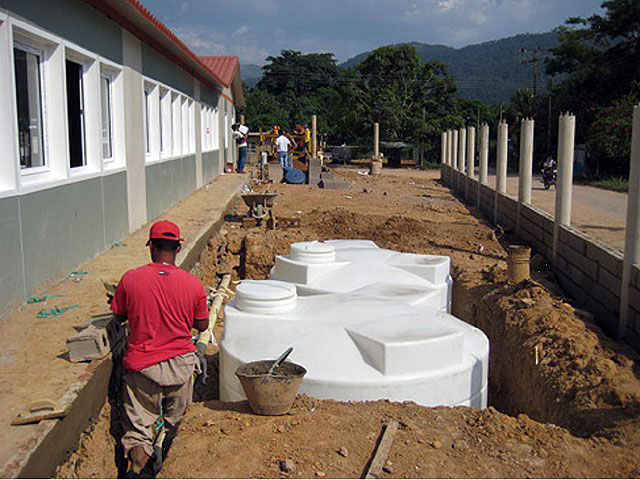

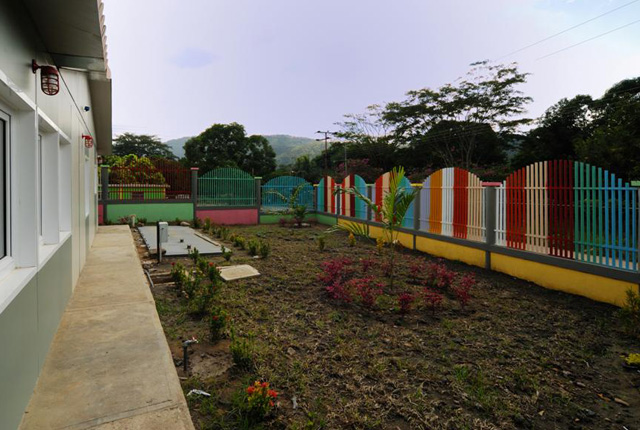

Día 11 - Urbanizacion exterior 1
Día 11 - Urbanizacion exterior 2
Día 12 - Solado
Día 12 - Urbanizacion exterior 3
Día 12 - Urbanizacion exterior 4

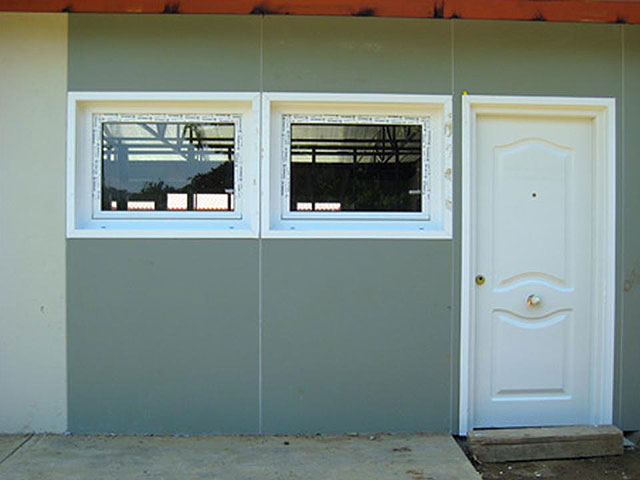

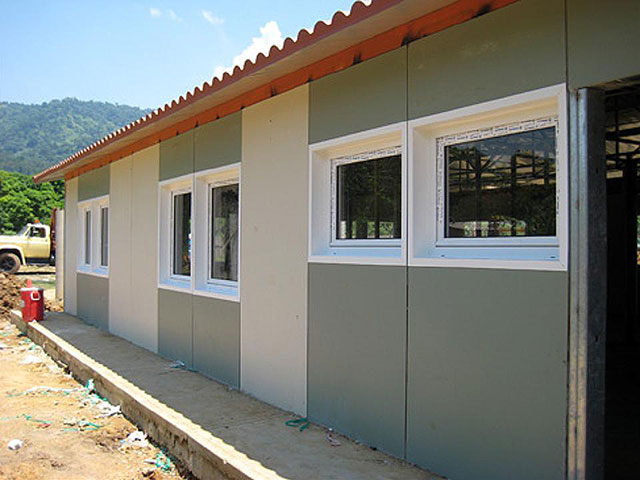

Día 13 - Colocación carpintería PVC exterior

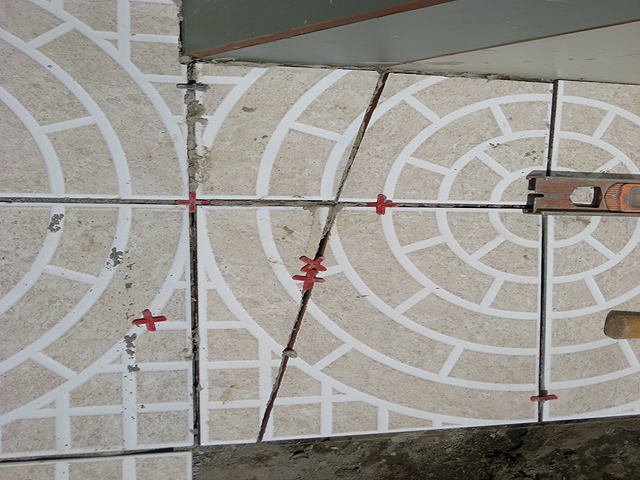

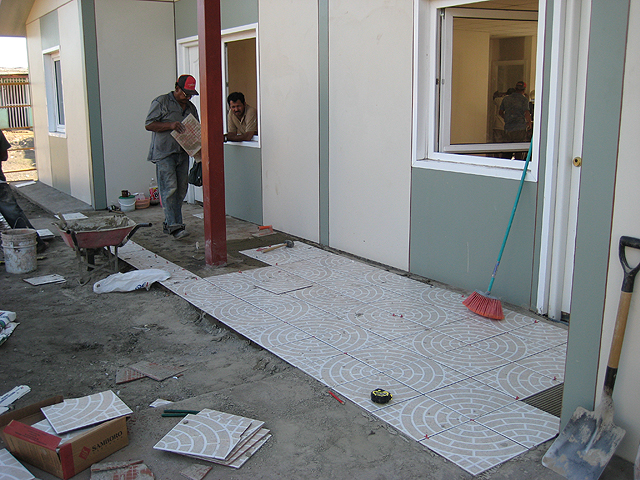

Día 13 - Detalle del solado 1
Día 13 - Conclusión del solado y de la colocación de los perfiles del techo
Día 14 - Colocación techo registrable
Día 14 - Encintado de pladur y repasos
Día 14 - Solado exterior 2

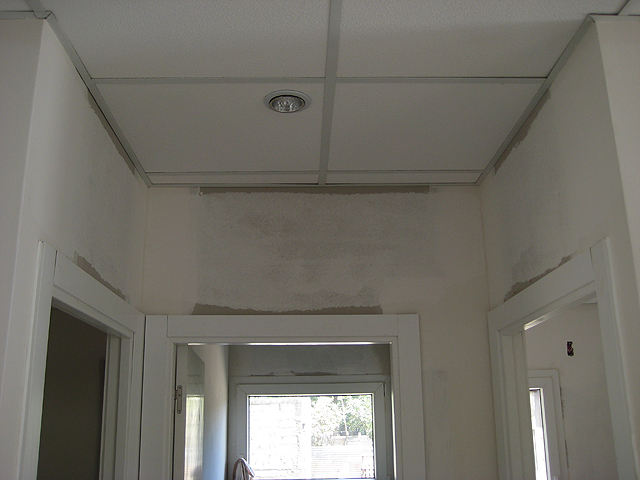

Día 15 - Conexión cuadro eléctrico 5
Día 15 - Detalle elemento estructural
Día 15 - Detalle solado exterior 4
Día 15 - Detalle solado interior 7
Día 15 - Instalación puntos de luz 6

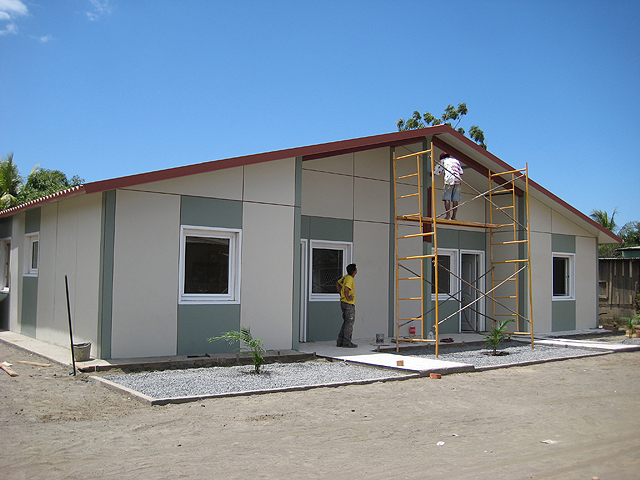

Día 15 - Pintura exterior 10

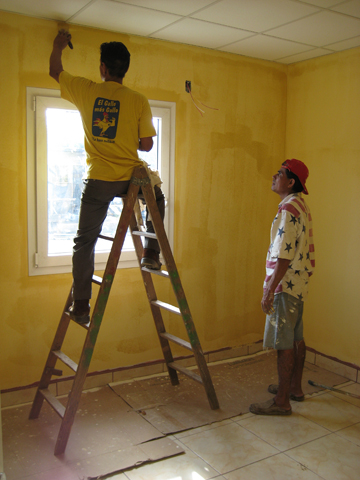

Día 15 - Pintura interior 1
Día 15 - Urbanizacion exterior 5
Día 15 - Urbanizacion exterior 6
Día 15 - Limpieza de fachada 1

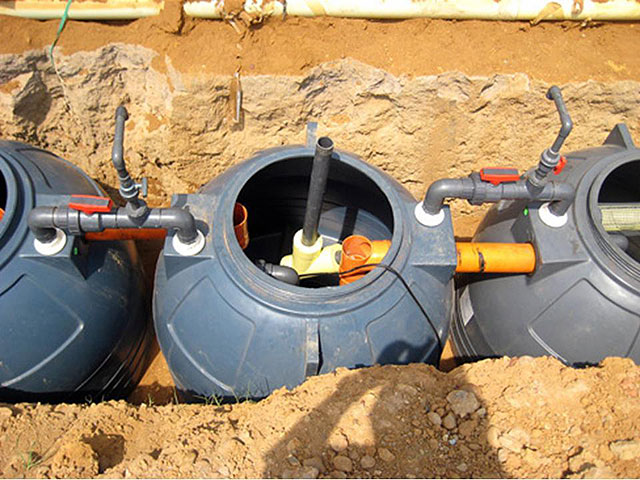

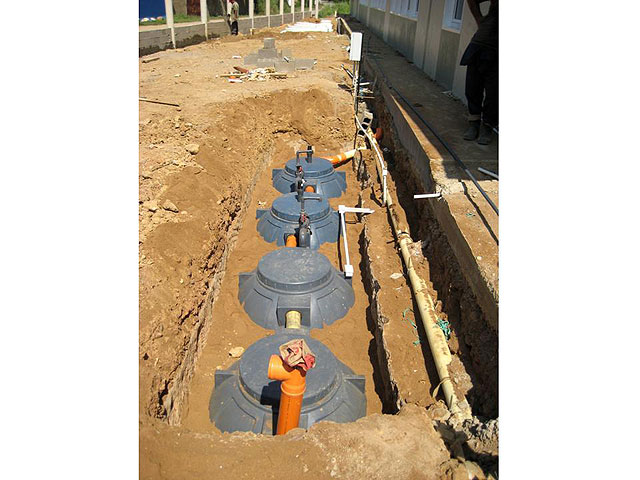

Día 16 - Colocacion aparatos sanitarios 1
Día 16 - Colocacion aparatos sanitarios 2

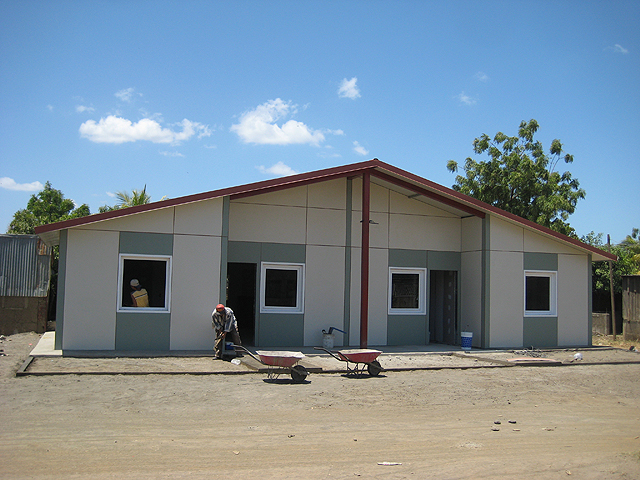

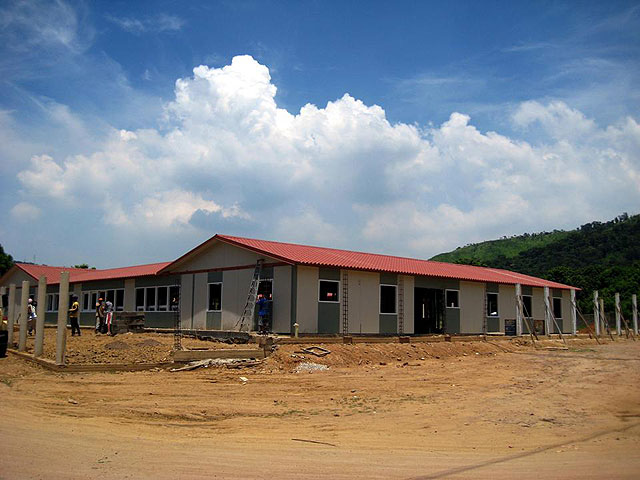

Inaguracion

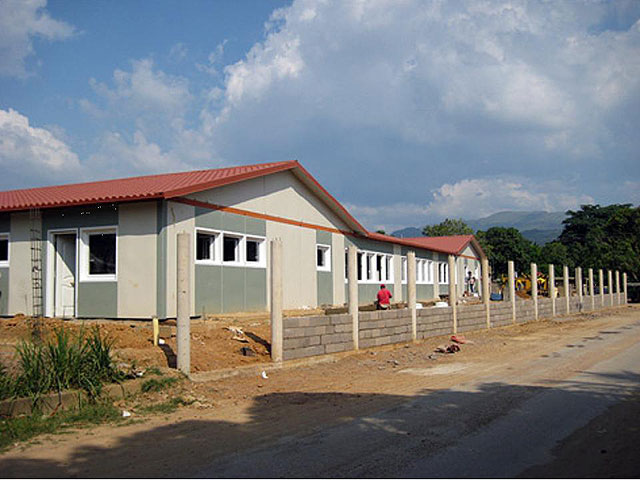

Obra acabada
